ଯଦି ଆପଣ ଏକ ଭଲ ପରିଧାନ-ପ୍ରତିରୋଧୀ ଚଟାଣ (କିମ୍ବା ଉଚ୍ଚ-ଗୁଣାତ୍ମକ ଆରୋଗ୍ୟ ଅନୁପ୍ରବେଶ ଚଟାଣ) କରିବାକୁ ଚାହୁଁଛନ୍ତି, ତେବେ ଆପଣଙ୍କୁ କଂକ୍ରିଟ୍ ଆଧାରର ଶକ୍ତି, ବିଶେଷତ the ସମତଳତା ସହିତ ମୁକାବିଲା କରିବାକୁ ପଡିବ | ଏକ ଭଲ ପୋଷାକ-ପ୍ରତିରୋଧୀ ଚଟାଣ କେବଳ ପୋଷାକ-ପ୍ରତିରୋଧୀ ଏଗ୍ରିଗେଟର ଗୁଣ ସହିତ ଜଡିତ ନୁହେଁ | ଉତ୍ତମ ଆଧାର ପାଠ୍ୟକ୍ରମ ଆବଶ୍ୟକ | ଏହି କାଗଜ ଆପଣଙ୍କୁ ସର୍ବାଧିକ ବିସ୍ତୃତ ଏବଂ ସଂପୂର୍ଣ୍ଣ କଂକ୍ରିଟ୍ ଲେଜର ସ୍ତର ଏବଂ ପୋଷାକ ପ୍ରତିରୋଧକ ଚଟାଣ ପ୍ରଯୁକ୍ତିବିଦ୍ୟା ଯୋଗାଇବାକୁ ଲକ୍ଷ୍ୟ ରଖିଛି | ନିମ୍ନଲିଖିତ ବିଷୟବସ୍ତୁଗୁଡ଼ିକ ହେଉଛି ଅନେକ ବର୍ଷର ଶିଳ୍ପ ଅଭିଜ୍ଞତା ଅନୁଯାୟୀ ସାଂଘାଇ ଜିଜୋ ଇଞ୍ଜିନିୟରିଂ ଆଣ୍ଡ ମେକାନିଜିମ୍ କୋ।, ଲିମିଟେଡ୍ ଦ୍ୱାରା ସଂକ୍ଷିପ୍ତ ନିର୍ମାଣ ପଦ୍ଧତି | ତୁମର ସନ୍ଦର୍ଭ ପାଇଁ
ନିର୍ମାଣ ପ୍ରକ୍ରିୟା: ବେସ୍ ପାଠ୍ୟକ୍ରମ ଚିକିତ୍ସା → ଗୋଦାମ ଫର୍ମୱାର୍କ ସେଟିଂ → କଂକ୍ରିଟ୍ ଫିଡିଂ → ଲେଜର ଲେଭେଲିଂ ମେସିନ୍ ପକ୍କାଘର, କମ୍ପନ ଏବଂ କମ୍ପାକ୍ଟ → ବିସ୍ତାରିତ ଧାତୁ ଏଗ୍ରିଗେଟ୍ → କ୍ୟାଲେଣ୍ଡର ଏବଂ ସ୍ଲିରି ନିଷ୍କାସନ → ପଲିସିଂ → ଜଳସେଚନ ଏବଂ ଆରୋଗ୍ୟ → ଯାନ୍ତ୍ରିକ ମିଳିତ କଟିଙ୍ଗ ଏବଂ ଗ୍ରୁଟିଂ |
ଲେଜର ସ୍କ୍ରଡ୍ ନିର୍ମାଣ ଚିତ୍ର |
ମୂଳ ଚିକିତ୍ସା |
1. ପ୍ରଥମତ ,, ବେସ୍ ପାଠ୍ୟକ୍ରମରେ ଥିବା ଅଳିଆକୁ ହଟାଇ ଦିଆଯିବ ଏବଂ ବେସ୍ ପାଠ୍ୟକ୍ରମର ପୃଷ୍ଠରେ କ und ଣସି ସୂର୍ଯ୍ୟକିରଣ ରହିବ ନାହିଁ |
2. ଭୂପୃଷ୍ଠର ଉଚ୍ଚତାକୁ ସମାନ କରିବା ପାଇଁ ଭୂପୃଷ୍ଠର ସ୍ଥାନୀୟ ଅଂଶକୁ ଛେଦନ କରନ୍ତୁ | କଂକ୍ରିଟ୍ର ପକ୍କା ଘନତାକୁ ନିଶ୍ଚିତ କରିବା ପାଇଁ ଡିଜାଇନ୍ ଉଚ୍ଚତାରୁ cm 2cm ମଧ୍ୟରେ ବେସ୍ ପାଠ୍ୟକ୍ରମର ସମତଳତା ମାନକ ପୂରଣ କରେ କି ନାହିଁ ଯାଞ୍ଚ କରନ୍ତୁ |
ଟେମ୍ପଲେଟ୍ ସେଟିଂସମୂହ |
ପ୍ରଥମତ ,, ସମଗ୍ର ଉଦ୍ଭିଦର ଇସ୍ପାତ ସ୍ତମ୍ଭ ସ୍ଥିତି, ଡିଜାଇନ୍ ଆବଶ୍ୟକତା, ଫର୍ମୱାର୍କ ପ୍ରସ୍ତୁତି, ଯାନ ଭ୍ରମଣ ଦିଗ ଏବଂ ସ୍ତରୀୟ ଉପକରଣର ନିର୍ମାଣ ବ characteristics ଶିଷ୍ଟ୍ୟ ଅନୁଯାୟୀ ଏକ ନିର୍ଭରଯୋଗ୍ୟ ନିର୍ମାଣ pour ାଳି ଯୋଜନା ପ୍ରସ୍ତୁତ କରାଯାଇଛି | ନିର୍ମାଣ କ୍ଷେତ୍ରରେ କଠିନ ଫର୍ମୱାର୍କ ସ୍ଥାପନ କରାଯିବ | ଫର୍ମୱାର୍କ ଚ୍ୟାନେଲ ଷ୍ଟିଲରେ ନିର୍ମିତ ଏକ ସ୍ୱତନ୍ତ୍ର ଫର୍ମୱାର୍କ ହେବ ଏବଂ ଫର୍ମୱାର୍କର ଉପର ଖୋଲିବା ଏହାକୁ ଭିତର ଓ ବାହାରେ ସମତଳ ଏବଂ ସ୍ଥିର କରିବା ପାଇଁ ସଜାଡାଯିବ |
ସ୍ଲାଇଡିଂ ଲେୟାର୍ ସେଟ୍ କରନ୍ତୁ |
ଫର୍ମୱାର୍କ ନିର୍ମାଣ ହେବା ପରେ, ନିର୍ମାଣ କ୍ଷେତ୍ରକୁ ପ୍ଲାଷ୍ଟିକ୍ ଚଳଚ୍ଚିତ୍ରରେ ଆଚ୍ଛାଦିତ କରାଯିବ ଏବଂ କଂକ୍ରିଟ୍ ପୃଷ୍ଠରୁ ଏକ ସ୍ଲାଇଡ୍ ସ୍ତର ଗଠନ କରିବାକୁ ବେସ୍ ପାଠ୍ୟକ୍ରମକୁ ପୃଥକ କରାଯିବ |
ସଶକ୍ତୀକରଣ ଜାଲ ବାନ୍ଧିବା |
1. ସଶକ୍ତିକରଣ ଜାଲ୍ ସାଇଟରେ କେନ୍ଦ୍ରୀଭୂତ ଏବଂ ୟୁନିଫାଏଡ୍ ବ୍ୟାଚିଂ ଦ୍ୱାରା ପ୍ରକ୍ରିୟାକରଣ ହେବ, ଏବଂ ବାନ୍ଧିବା ପରେ ଷ୍ଟାକିଂ ପାଇଁ ନିର୍ଦ୍ଦିଷ୍ଟ ସ୍ଥାନକୁ ପରିବହନ କରାଯିବ | କଞ୍ଚାମାଲର ଗୁଣବତ୍ତା ସୁନିଶ୍ଚିତ କରିବା ପାଇଁ ସଶକ୍ତୀକରଣ ପୃଷ୍ଠଟି ପରିଷ୍କାର, ମଇଳା, କଳଙ୍କ ଇତ୍ୟାଦି ମୁକ୍ତ ରହିବ | ସଶକ୍ତିକରଣ ଜାଲ ସଂପୂର୍ଣ୍ଣ ଭାବେ ବାନ୍ଧି ହେବ, ଏବଂ ବ୍ୟବଧାନ ଏବଂ ଆକାର ଡିଜାଇନ୍ ଏବଂ ନିର୍ଦ୍ଦିଷ୍ଟ ଆବଶ୍ୟକତା ପୂରଣ କରିବ | ବାନ୍ଧିବା ପରେ, ସଂରକ୍ଷଣ ସ୍ତର ଯଥେଷ୍ଟ ଅଛି କି ନାହିଁ, ବାନ୍ଧିବା ଦୃ firm କି ନାହିଁ ଏବଂ ଖାଲି ଅଛି କି ନାହିଁ ତାହା ଦେଖିବା ପାଇଁ ଦୃ for ୀକରଣ ଜାଲ୍ ଯାଞ୍ଚ କରନ୍ତୁ |
2. କଂକ୍ରିଟ୍ ing ାଳିବା ପୂର୍ବରୁ ଏହା ଶ୍ରମିକମାନଙ୍କ ଦ୍ୱାରା ନିର୍ଦ୍ଧାରିତ ସ୍ଥାନରେ ସ୍ଥାପିତ ହେବ | ସଶକ୍ତିକରଣ ଜାଲର ଆକାର ହେଉଛି 3M × 3m |

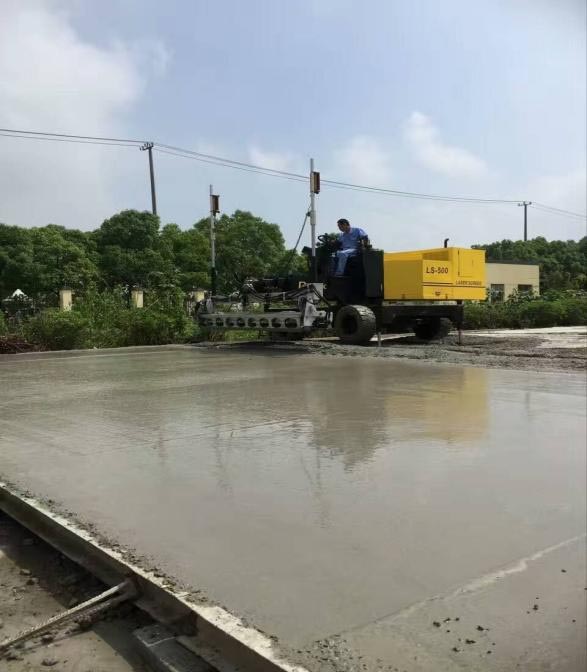

ଲେଜର ଲେଭେଲିଂ ମେସିନ୍ କମିଶନ |

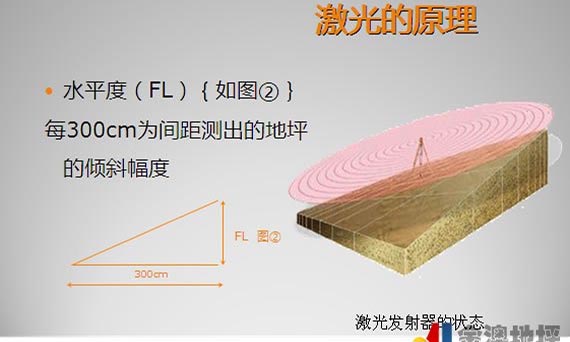

କଂକ୍ରିଟ୍ ing ାଳିବା ପୂର୍ବରୁ, ଲେଜର ଲେଭେଲିଂ ମେସିନ୍ ଡିବଗ୍ ହେବ | ଲେଜର ଟ୍ରାନ୍ସମିଟରକୁ ସଠିକ୍ ଏବଂ ସ୍ତର କର, ଏବଂ କଂକ୍ରିଟ୍ ଭୂମିର ଉଚ୍ଚତା ସହିତ ସମାନ ହେବା ପାଇଁ ଟ୍ରାନ୍ସମିଟେଡ୍ ସିଗନାଲ୍ ଅନୁଯାୟୀ କଂକ୍ରିଟ୍ ଲେଭେଲିଂ ମେସିନର ସ୍ତର ଏବଂ ଉଚ୍ଚତାକୁ ସଜାଡ | ସେହି ସମୟରେ, mm। Mm ମିମି ମଧ୍ୟରେ ଲେଭେଲିଂ ମୁଣ୍ଡର ଉଭୟ ମୁଣ୍ଡରେ ଉଚ୍ଚତା ପାର୍ଥକ୍ୟକୁ ସଜାଡନ୍ତୁ | ବଡ଼ ଆକାରର ନିର୍ମାଣ ପୂର୍ବରୁ, ପ୍ରଥମେ ପରୀକ୍ଷା ଉତ୍ପାଦନ ପାଇଁ ଉପକରଣ ବ୍ୟବହାର କରନ୍ତୁ ଏବଂ କ error ଣସି ତ୍ରୁଟି ସୁନିଶ୍ଚିତ କରନ୍ତୁ |
କଂକ୍ରିଟ୍ ing ାଳିବା |
1. ବ୍ୟବସାୟିକ କଂକ୍ରିଟ୍ ବ୍ୟବହାର କରାଯିବ | ବାଣିଜ୍ୟିକ କଂକ୍ରିଟ୍ର ସେବା କାର୍ଯ୍ୟଦକ୍ଷତା ପ୍ରାସଙ୍ଗିକ ନିର୍ଦ୍ଦିଷ୍ଟକରଣର ଆବଶ୍ୟକତା ପୂରଣ କରିବ, ଏବଂ ଫର୍ମୱର୍କରେ କଂକ୍ରିଟ୍ର ump ୁଲା 160-180 ମିମିରେ ନିୟନ୍ତ୍ରିତ ହେବ |
2. କଂକ୍ରିଟ୍ ଶେଷରୁ ଏକ ଶୃଙ୍ଖଳିତ ଭାବରେ ପକ୍କା ହେବ | ଯେତେବେଳେ କଂକ୍ରିଟ୍ ମିଶ୍ରଣ ଫର୍ମୱାର୍କରେ poured ାଳାଯାଏ, ଅନଲୋଡିଂ ଏକାଗ୍ର ଏବଂ ଧୀର ହେବ, ଏବଂ ଭର୍ଚୁଆଲ୍ ମୋଟା ଫର୍ମୱାର୍କ ଠାରୁ ପ୍ରାୟ 2 ସେମି ଅଧିକ ହେବ | ଯଦି ଆବଶ୍ୟକ ହୁଏ, ସାମଗ୍ରୀ ହ୍ରାସ ହେବ କିମ୍ବା ସପ୍ଲିମେଣ୍ଟ ହେବ, ଏବଂ ଭୂଲମ୍ବ ଏବଂ ଭୂସମାନ୍ତର ବିଭାଗଗୁଡ଼ିକ ଆବଶ୍ୟକତା ପୂରଣ କରିବେ | କଂକ୍ରିଟକୁ ବାଧା ବିନା କ୍ରମାଗତ ଭାବେ ପକ୍କା କରାଯିବ |

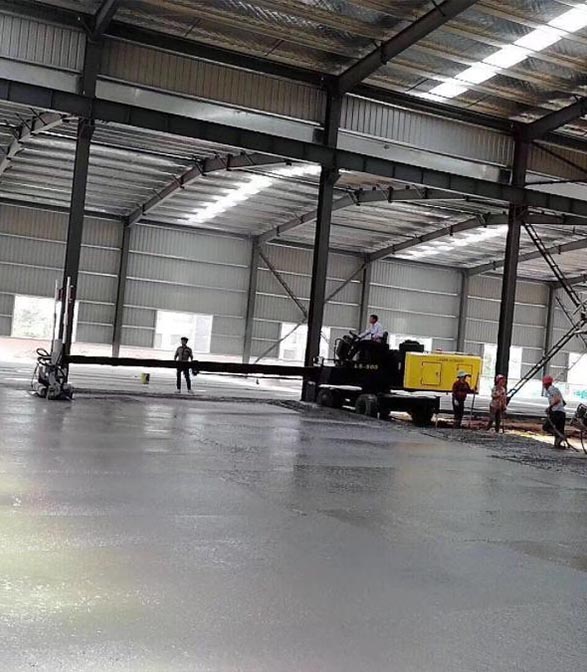

3. କଂକ୍ରିଟ୍ poured ାଳିବା ପରେ, କଂକ୍ରିଟ୍ର ସ୍ତମ୍ଭଗୁଡିକ ଲେଭେଲିଂ ମେସିନର ଟେଲିସ୍କୋପିକ୍ ବାହୁର ପ୍ରଭାବଶାଳୀ ପରିସର ମଧ୍ୟରେ ମାନୁଆଲ ଭାବରେ ସମତଳ ହେବ, ଏବଂ ପରେ କମ୍ପନ, ସଙ୍କୋଚନ ଏବଂ ଲେଭେଲିଂ ଲେଜର ଲେଭେଲିଂ ମେସିନ୍ ସହିତ ଏକ ସମୟରେ ସମାପ୍ତ ହେବ | ଲେଭେଲିଂ ପ୍ରକ୍ରିୟାରେ, ଗୋଟିଏ ଦିଗକୁ ନୀତି ଭାବରେ ନିଅ, ଏବଂ ଭିତରରୁ ବାହ୍ୟକୁ ପର୍ଯ୍ୟାୟ କ୍ରମେ ପଛକୁ ରଖ |
4. ଯେଉଁ କ୍ଷେତ୍ରରେ ଯାନ୍ତ୍ରିକ ନିର୍ମାଣ କାର୍ଯ୍ୟ ହୋଇପାରିବ ନାହିଁ, ଯେପରିକି କୋଣାର୍କ ଏବଂ ଇସ୍ପାତ ସ୍ତମ୍ଭ, ମାନୁଆଲ ଭାବରେ ସଙ୍କୋଚିତ ଏବଂ ସମତଳ ହେବ |
ପ୍ରତିରୋଧକ ଚଟାଣ ନିର୍ମାଣ ପରିଧାନ କରନ୍ତୁ |
କଂକ୍ରିଟ୍ର ପ୍ରାରମ୍ଭିକ ସେଟିଂ ପୂର୍ବରୁ, ଡିସ୍କ ଟ୍ରାଉଲ୍ ପ୍ରାୟ ପ୍ଲାଷ୍ଟର ପାଇଁ ବ୍ୟବହୃତ ହେବ ଯେପର୍ଯ୍ୟନ୍ତ ସ୍ଲୁରି ଡିସଚାର୍ଜ ନହେବା ପର୍ଯ୍ୟନ୍ତ ଏବଂ କଠିନକାରୀ କଂକ୍ରିଟ୍ ପୃଷ୍ଠରେ ସମାନ ଭାବରେ ବଣ୍ଟନ ହେବ | କଠିନକାରୀ ଏକ ନିର୍ଦ୍ଦିଷ୍ଟ ପରିମାଣର ଜଳ ଶୋଷିବା ପରେ, ଗ୍ରାଇଣ୍ଡିଂ ଆରମ୍ଭ କରନ୍ତୁ; କଠିନ ଗ୍ରାଇଣ୍ଡିଂ ପରେ, ହାର୍ଡେନରର ଦ୍ୱିତୀୟ ସ୍ତର ବିସ୍ତାର ହେବ ଏବଂ ସାମଗ୍ରୀର ପରିମାଣ ପୂର୍ବ ପ୍ରକ୍ରିୟାର 1/3 ହେବ | ଗ୍ରାଇଣ୍ଡିଂ ସମୟରେ କ୍ରସ୍ ଗ୍ରାଇଣ୍ଡିଂ କରାଯିବ, ଏବଂ କ missing ଣସି ଅନୁପସ୍ଥିତ ଗ୍ରାଇଣ୍ଡିଂ ଅନୁମତି ନାହିଁ |
ଟ୍ରୋଲ୍ ସଙ୍କୋଚନ ଏବଂ ପଲିସିଂ |
1. ଲେଜର ଲେଭେଲିଂ ପରେ, କଂକ୍ରିଟ୍ ଉଠାଯିବ ଏବଂ ପ୍ରାରମ୍ଭିକ ସେଟିଂ ପୂର୍ବରୁ ଏବଂ ପରେ ଏକ ଟ୍ରାଉଲ୍ ସହିତ ସମାପ୍ତ ହେବ | ଡିସ୍କ ଗ୍ରାଇଣ୍ଡରର ଟ୍ରାଉଲିଂ ଅପରେସନ୍ ଭୂପୃଷ୍ଠ ସ୍ତରର କଠିନତା ଅନୁଯାୟୀ ଅନେକ ଥର କରାଯିବ | କଂକ୍ରିଟ ଗ୍ରାଉଣ୍ଡର କଠିନତା ଅନୁଯାୟୀ ଯାନ୍ତ୍ରିକ ଟ୍ରାଉଲିଂର ଅପରେସନ୍ ସ୍ପିଡ୍ ସଠିକ୍ ଭାବରେ ସଜାଡାଯିବ ଏବଂ ଯାନ୍ତ୍ରିକ ଟ୍ରାଉଲିଂ ଅପରେସନ୍ ଭୂଲମ୍ବ ଏବଂ ଭୂସମାନ୍ତର ଭାବରେ କରାଯିବ |
2. ଅନ୍ତିମ ସେଟିଂ ପୂର୍ବରୁ, ଗ୍ରାଇଣ୍ଡରର ଡିସ୍କକୁ ବ୍ଲେଡ୍ ଭାବରେ ବଦଳାନ୍ତୁ, ଏବଂ ଗ୍ରାଇଣ୍ଡିଂ ଏବଂ ପଲିସିଂ ପାଇଁ କୋଣକୁ ସଜାଡନ୍ତୁ | ସାଧାରଣତ ,, ଫ୍ଲୋର୍ ଗ୍ଲୋସ୍ ୟୁନିଫର୍ମ କରିବା ପାଇଁ ପଲିସିଂ ଅପରେସନ୍ 2 ଗୁଣରୁ ଅଧିକ |
ସ୍ଲାଇଟ୍:ପୋଷାକ-ପ୍ରତିରୋଧକ ପୃଷ୍ଠଭୂମି ନିର୍ମାଣ ପରେ ଗଣ୍ଠିଗୁଡିକ 2-3D ସମୟରେ କଟାଯିବ | 5 ସେମି ମୋଟା ଏବଂ କଂକ୍ରିଟ ଘନତାର 1/3 ରୁ କମ୍ ଗଭୀରତା ସହିତ ଗଣ୍ଠି କାଟିବା ପାଇଁ ଓଦା କାଟିବା ଗ୍ରହଣ କରାଯିବ | କାଟିବା ସିମ୍ ସିଧା ଏବଂ ସୁନ୍ଦର ହେବ |
ଆରୋଗ୍ୟ: କଂକ୍ରିଟ୍ ପଲିସ୍ ହେବା ପରେ ଏହାକୁ ଫିଲ୍ମରେ ଆଚ୍ଛାଦନ କରାଯାଇ ଆରୋଗ୍ୟ ପାଇଁ ଜଳସେଚିତ କରାଯିବ | ଆରୋଗ୍ୟ ଅବଧି ସମୟରେ, ଯେତେବେଳେ ଭୂପୃଷ୍ଠ ପାଠ୍ୟକ୍ରମର କଂକ୍ରିଟ୍ ଶକ୍ତି 1.2MPa ରେ ପହଞ୍ଚେ ନାହିଁ, ସେତେବେଳେ କେହି ଏହା ଉପରେ ଚାଲିବେ ନାହିଁ |
ଗୋଲକିଙ୍ଗ |
1. ଚଟାଣ ଦୁଇ ସପ୍ତାହ ଭଲ ହେବା ପରେ, କଟିଙ୍ଗ ଗଣ୍ଠିକୁ ଭଲ ଭାବରେ ସଫା କରନ୍ତୁ ଏବଂ କଟି ଗଣ୍ଠିରେ ଥିବା ସମସ୍ତ ଖାଲି କଣିକା ଏବଂ ଧୂଳି ବାହାର କରନ୍ତୁ |
2. ସଙ୍କୋଚନ ଗଣ୍ଠିକୁ ପୂରଣ କରିବା ପାଇଁ ଦୀର୍ଘସ୍ଥାୟୀ ଇଲାସ୍ଟିସିଟି ଏବଂ ଦ୍ରୁତ ଆରୋଗ୍ୟ ସହିତ ପଲିୟୁରେଥନ୍ ସିଲାଣ୍ଟ ବ୍ୟବହାର କରାଯିବ |
ନିୟନ୍ତ୍ରଣ ପଦକ୍ଷେପ |
1. ସାଇଟରେ ବ୍ୟବହୃତ ସାମଗ୍ରୀଗୁଡିକ ନିଶ୍ଚିତ ଭାବରେ ସାଇଟ୍ ଗ୍ରହଣୀୟ ହେବା ଆବଶ୍ୟକ, ଏବଂ ଗ୍ରହଣ ପାସ୍ କରିବା ପରେ ନିର୍ଦ୍ଦିଷ୍ଟ ସ୍ଥାନରେ ଷ୍ଟାକ୍ କରାଯିବ | ଧ୍ୟାନ ଦିଅନ୍ତୁ ଯେ ଜଳପ୍ରବାହ ଆବଶ୍ୟକତା ଥିବା ସାମଗ୍ରୀଗୁଡିକ ଆର୍ଦ୍ରତା ଏବଂ ବର୍ଷା ବିରୁଦ୍ଧରେ ପ୍ରଯୁଜ୍ୟ ପଦକ୍ଷେପ ଗ୍ରହଣ କରିବା ଜରୁରୀ |
2. ଅଭିଜ୍ଞ ନିର୍ମାଣ ପରିଚାଳନା କର୍ମଚାରୀ ଏବଂ କୁଶଳୀ ନିର୍ମାଣ ଅପରେଟର ପ୍ରଦାନ କରନ୍ତୁ | ନିର୍ମାଣ ପୂର୍ବରୁ, ନିର୍ମାଣକାରୀ ଯନ୍ତ୍ର ଏବଂ ଉପକରଣର ସଠିକ୍ ବ୍ୟବହାର ଏବଂ ପ୍ରମୁଖ ପ୍ରକ୍ରିୟାଗୁଡ଼ିକର ନିୟନ୍ତ୍ରଣ ଉପରେ ବ technical ଷୟିକ ପ୍ରକାଶନ ପାଇଁ ସମ୍ପୃକ୍ତ କର୍ମଚାରୀମାନଙ୍କୁ ସଂଗଠିତ କରାଯିବ, ଯାହା ଦ୍ construction ାରା ନିର୍ମାଣ କର୍ମଚାରୀମାନେ ପ୍ରତ୍ୟେକ ପ୍ରକ୍ରିୟାର କାର୍ଯ୍ୟରେ ପାରଦର୍ଶୀ ଅଟନ୍ତି।
3. ନିର୍ମାଣ ମେସିନ୍ ଏବଂ ଉପକରଣଗୁଡ଼ିକ ଆବଶ୍ୟକତା ପୂରଣ କରିବ, ଭଲ ଅବସ୍ଥାରେ ରହିବ ଏବଂ କିଛି ଅତିରିକ୍ତ ଗୁରୁତ୍ୱପୂର୍ଣ୍ଣ ଉପକରଣ ପ୍ରସ୍ତୁତ କରିବ |
4. ଧୂଳି ଏବଂ ଅନ୍ୟାନ୍ୟ ସୂର୍ଯ୍ୟଙ୍କୁ ଭୂମି ପ୍ରଦୂଷିତ ନକରିବା ପାଇଁ ସାଇଟ୍ ନିର୍ମାଣ ପରିବେଶକୁ ପରିଷ୍କାର ଏବଂ ପରିଷ୍କାର ରଖାଯିବ |
5. ସାଇଟରେ ଛାଡି ଦିଆଯାଇଥିବା ପକେଟ, ଅଳିଆ ଏବଂ ଅନ୍ୟାନ୍ୟ ବର୍ଜ୍ୟବସ୍ତୁକୁ ପ୍ରତିଦିନ ଅପସାରଣ କରାଯିବ ଯାହା କାମ ପରେ ସାଇଟ୍ ସଫା ହୋଇଯିବ | ବର୍ଜ୍ୟବସ୍ତୁ ବିଶେଷ ସାମଗ୍ରୀ କ୍ଷେତ୍ରରେ, ଚିକିତ୍ସା ପଦ୍ଧତି ସ୍ୱତନ୍ତ୍ର ସାମଗ୍ରୀର ଚିକିତ୍ସା ପାଇଁ ଆବଶ୍ୟକତା ଅନୁଯାୟୀ ହେବ |
ଶେଷରେ, ଉପରୋକ୍ତ ପ୍ରକ୍ରିୟାଗୁଡ଼ିକୁ କଠୋର ଭାବରେ ଅନୁସରଣ କରିବା ସହିତ, ଏକ ଭଲ ପରିଧାନ-ପ୍ରତିରୋଧୀ ଚଟାଣ ମଧ୍ୟ କଂକ୍ରିଟ୍ ଏବଂ ପୋଷାକ-ପ୍ରତିରୋଧୀ ଚଟାଣ ମଧ୍ୟରେ ସମନ୍ୱୟ ଏବଂ ସହଯୋଗ ଆବଶ୍ୟକ କରେ |
1983 ରେ ପ୍ରତିଷ୍ଠିତ, ସାଂଘାଇ ଜିଜୋ ଇଞ୍ଜିନିୟରିଂ ଆଣ୍ଡ ମେକାନିଜିମ୍ କୋ।, ଲିମିଟେଡ୍ କଂକ୍ରିଟ ଚଟାଣ କ୍ଷେତ୍ରରେ ଯନ୍ତ୍ରପାତି ଉତ୍ପାଦନ ଏବଂ ବିକ୍ରୟ ଉପରେ ଧ୍ୟାନ ଦେଇଥାଏ | ଲେଜର ସ୍କ୍ରାଇଡ୍ ମେସିନ୍, ପାୱାର୍ ଟ୍ରାଉଲ୍, କଟିଙ୍ଗ୍ ମେସିନ୍, ପ୍ଲେଟ୍ କମ୍ପାକ୍ଟର, ଟ୍ୟାମ୍ପିଂ ରାମର୍ ଏବଂ ଅନ୍ୟାନ୍ୟ ଯନ୍ତ୍ରପାତି ଅତ୍ୟାଧୁନିକ ଜ୍ଞାନକ technology ଶଳ ବ୍ୟବହାର କରେ ଏବଂ ଗ୍ରାହକମାନେ ଏହାକୁ ପ୍ରଶଂସା କରନ୍ତି |
ବିଶ୍ 100 ର 100 ରୁ ଅଧିକ ଦେଶରେ ଏହାର ଗ୍ରାହକ ଅଛନ୍ତି ଏବଂ ଶିଳ୍ପରେ ଏକ ଅଗ୍ରଣୀ | ଯଦି ଆପଣଙ୍କର କିଛି ପ୍ରଶ୍ନ ଅଛି, ଆପଣ DYNAMIC କୁ କଲ କରିପାରିବେ, ଏବଂ ଆମେ ଆପଣଙ୍କୁ ହୃଦୟ ସହିତ ସେବା କରିବୁ!
ପୋଷ୍ଟ ସମୟ: ଅଗଷ୍ଟ -24-2022 |
